Ana prinsip prasaja sing kudu mbangun kabiasaan nglacak: wektu paling awon kanggo mangerteni pesenan wis telat yaiku nalika pabrik kasebut janji bakal rampung. Nalika iku barang dipesen, pelanggan wis diwenehi kabar, lan rencana saham wis dibangun ing tanggal sing ora ana maneh.
Nelusuri dudu babagan ngirim pesen liyane. Iku bab sarujuk ing advance kang checkpoints bakal dikonfirmasi, supaya slip ing minggu loro lumahing ing minggu loro tinimbang ing minggu enem. A pabrik genuinely ing jadwal nemokake iki gampang. Siji sing nolak konfirmasi tonggak sejarah tartamtu ngandhani sampeyan sadurunge ana wektu tundha.

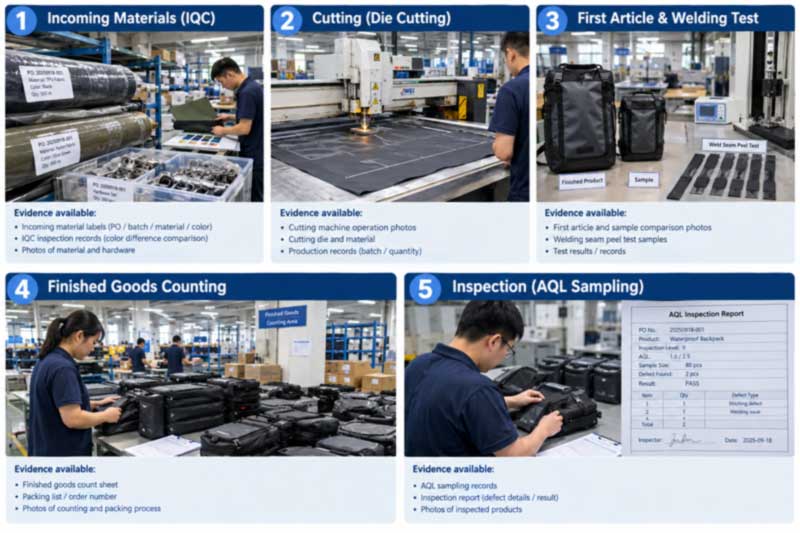

Tinimbang takon kapan barang bakal dikirim, tindakake kemajuan ing saben tahapan. Ing pesenan tas anti banyu, checkpoints sing penting yaiku:
| Tonggak sejarah | Apa sing dikonfirmasi | Bukti kanggo njaluk |
|---|---|---|
| Bahan teka lan dipriksa | Kain, zippers, hardware ing omah lan liwat IQC | Foto gulungan lan hardware kanthi referensi pesenan; konfirmasi iyub-iyub marang standar disetujoni |
| nglereni diwiwiti | Panel dipotong menyang pola sing disetujoni | Foto garis; konfirmasi sing versi pola cocog sampel disetujoni |
| Artikel pisanan disetujoni | Unit produksi pisanan cocog karo sampel emas | Foto utawa unit artikel pisanan sing dikirim; asil tes weld peel saka wiwitan run |
| Produksi rampung | Jumlah rampung, sadurunge packing | Count konfirmasi lan cathetan QC in-line |
| Inspeksi lulus | Barang sing diverifikasi marang AQL lan tes sing disepakati | Laporan inspeksi - dokumen pembayaran imbangan diikat |
Nilai menehi jeneng kasebut ing konfirmasi pesenan tinimbang produksi pertengahan yaiku saben wong duwe tanggal sing dilampirake. Tonggak sejarah sing ora kejawab banjur katon langsung tinimbang diserap kanthi meneng menyang jadwal.
Iki minangka pakulinan sing paling migunani sing bisa ditindakake para panuku, lan ora ana biaya. mbandhingake:

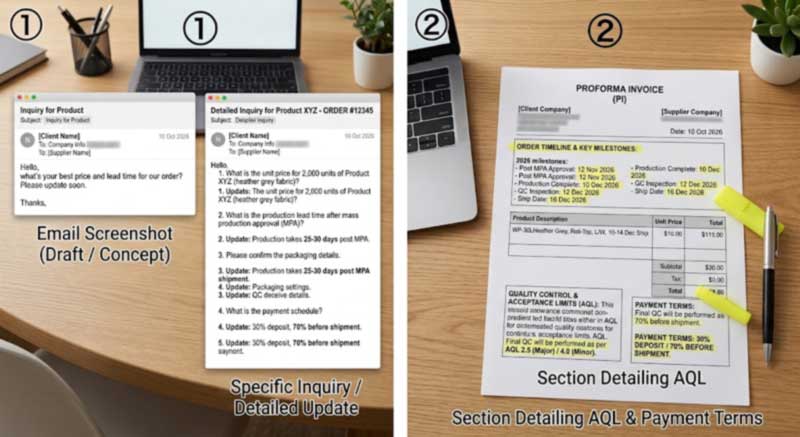

Pitakonan liyane kanthi properti sing padha: pirang-pirang unit sing dipotong, pirang-pirang dilas, pirang-pirang dirakit, tanggal apa artikel pisanan bakal siap, tanggal pamriksan dipesen. Pitakonan sing ora jelas entuk jawaban sing ora jelas; pitakonan tartamtu mbabarake masalah cukup awal kanggo ngatasi.
Sinyal sing gegandhengan sing kudu ditonton: nganyari sing dadi kurang spesifik saka wektu. Pemasok sing menehi jumlah unit lan saiki ujar "kabeh ana ing trek" biasane ngalami masalah sing dicoba dipulihake sadurunge ngandhani. Sing owah-owahan ing basa asring bebaya paling awal kasedhiya.
Telat ing kategori iki konsentrasi ing panggonan sing bisa diramal, lan ngerti apa sing kudu dipriksa:
Pelacakan luwih apik yen syarat kasebut disepakati ing wiwitan. Patut kalebu ing pesenan tuku utawa invoice pro forma:
Kanggo konteks apa sing kedadeyan sajrone minggu kasebut, tas anti banyu pindhah kanthi urutan sing tetep:
Urutan teknis lengkap diatur ing pandhuan kanggoproses manufaktur saka nglereni kanggo RF welding.
Nganyari pabrik migunani nanging dilaporake dhewe. Yen pesenan gedhe utawa tanggal kritis, mriksa independen ngowahi pratelan dadi kasunyatan - inspeksi sak produksi ing kira-kira 20-30% completion nyekel masalah dhasar nalika roto isih bisa didandani, lan pengawasan pungkasan sadurunge kiriman verifikasi barang rampung.
Para panuku olèh milih inspektur dhewe utawa pihak katelu kayata SGS utawa QIMA ing salah siji situs. Prosedur inspeksi pelanggan lengkap - unboxing, ekstraksi vakum, istirahat statis 24 jam, lan tekad bocor udara - bisa dideleng nganti pungkasan. Standar lan klasifikasi cacat diatur ingstandar kontrol kualitas kanggo produksi anti banyu, lan carane ngatur riko ing situs ing pandhuan kanggoaudit pabrik.
Siji pakulinan sing misahake para panuku sing nambah saka wong-wong sing mbaleni masalah sing padha: review post-order sing cendhak yen barang wis dikirim. Mlaku-mlaku ing timeline tonggak dening tonggak lan takon ngendi masalah kedaden, apa sabab ROOT, carane efektif fix ana, lan carane bisa nyegah tanggung kabeh sabanjuré.
Ing program baleni iki feed langsung menyang urutan sabanjuré - komponèn sing nyebabake wektu tundha bakal dhawuh sadurungé, ambiguity specification sing nyebabake rework ditulis ing paket standar, lan jadwal bakal diatur kanggo nggambarake apa bener kedaden tinimbang apa iki ngrancang. Tetep urutan kaping lima minangka apik minangka pisanan dijamin ing pandhuan kanggoreorder konsistensi.
Sealock (YiFuLong Outdoor Gear Co., Ltd.) wis nggawe tas anti banyu luwih saka 20 taun, ngasilake merek ruangan internasional kalebu OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS, lan West Marine.
Diatur miturut kategori tinimbang prioritas:
| Gambar | Model | kategori | Bahan | Rating | Page produk |
|---|---|---|---|---|---|
|
SL-D002 | Kantong garing, 5–63L | PVC 500D Kab | IPX7 | Ndeleng |
|
SL-C594 | Duffel, 55L | PVC 500D Kab | IPX7 | Ndeleng |
|
SL-E119 | Tas ransel, 20L | Komposit TPU kationik | IPX8 | Ndeleng |
|
SL-C619 | Motor, 35/50L | PVC 500D Kab | IPX6 | Ndeleng |
|
SL-K089-A | Tas rangka sepeda | 600D TPU | Cuaca-dirating | Ndeleng |
|
SL-E868A | Sling Fishing, 12L | 840D TPU | IPX8 | Ndeleng |
Kategori lengkap njagong ing ngisortas anti banyu, tas ransel garing, lantas garing.
P: Sepira kerepe kita kudu njaluk nganyari sajrone produksi?
A: Tinimbang frekuensi, setuju checkpoints. Bahan ing omah, nglereni diwiwiti, artikel pisanan disetujoni, produksi lengkap, pengawasan liwati - limang konfirmasi karo tanggal ditempelake ngalahaken email saben minggu takon carane iku arep, lan lumahing slip nalika mengkono tinimbang ing mburi.
P: Pemasok kita ujar manawa kabeh ana ing trek nanging ora menehi rincian. Apa iku masalah?
A: Iku worth probed. Njaluk nomer tinimbang status - apa persentasi saka bahan dikonfirmasi, carane akeh Unit Cut, tanggal apa artikel pisanan siap. Nganyari sing dadi kurang spesifik sajrone wektu asring dadi peringatan paling awal yen jadwal wis ilang.
P: Apa sing biasane nyebabake keterlambatan pesenan tas?
A: Kesiapan materi luwih dhisik - pewarnaan khusus lan zippers khusus duwe wektu timbal dhewe. Banjur owah-owahan specification pungkasan, kang meksa mandeg utawa rework, perkakas kanggo wangun anyar, shutdowns liburan, lan jadwal tinimbang kapasitas. Umume katon luwih awal yen tonggak sejarah dikonfirmasi.
P: Apa kita bisa mriksa sajrone produksi tinimbang mung sadurunge kiriman?
A: Ya, lan iku worth iku ing pesenan gedhe utawa tanggal-kritis. Pemriksaan ing kira-kira 20-30% rampung nyekel masalah dhasar nalika mlaku isih bisa didandani; inspeksi pra-kiriman banjur verifikasi barang sing wis rampung. Inspektur sing ditunjuk panuku utawa pihak katelu ditampa ing salah siji situs.
P: Kepiye cara nglindhungi peluncuran sing penting tanggal?
A: Backdate saka tanggal ing tangan liwat transit, pengawasan, lan produksi, banjur nambah buffer - lan nuduhake tanggal diluncurake ing priksaan supaya jadwal dibangun watara. Where lateness kaleksanane biaya nyata, setuju obat ing urutan tinimbang gumantung ing goodwill sawise kasunyatan.
P: Apa struktur pembayaran 30/70 nglindhungi kita?
A: Iku nalika imbangan disambungake menyang pengawasan pra-kiriman liwati tinimbang janji. Istilah tunggal kasebut sing menehi pasukan komersial inspeksi - ora ana laporan, ora ana imbangan, barang tetep ing pabrik nganti kerja ulang rampung lan pengawasan tindak lanjut liwati.
Kirim tanggal ing tangan sing dibutuhake bebarengan karo jumlah lan spesifikasi, lan kita bakal nggawe jadwal produksi lan inspeksi tonggak kasebut tinimbang ngutip wektu timbal kanthi sepi -ngirim priksaan. Sealock nanggapi pitakon pengadaan sajrone 24 jam, kanthi produksi saka Dongguan, China utawa Ho Chi Minh City, Vietnam.
